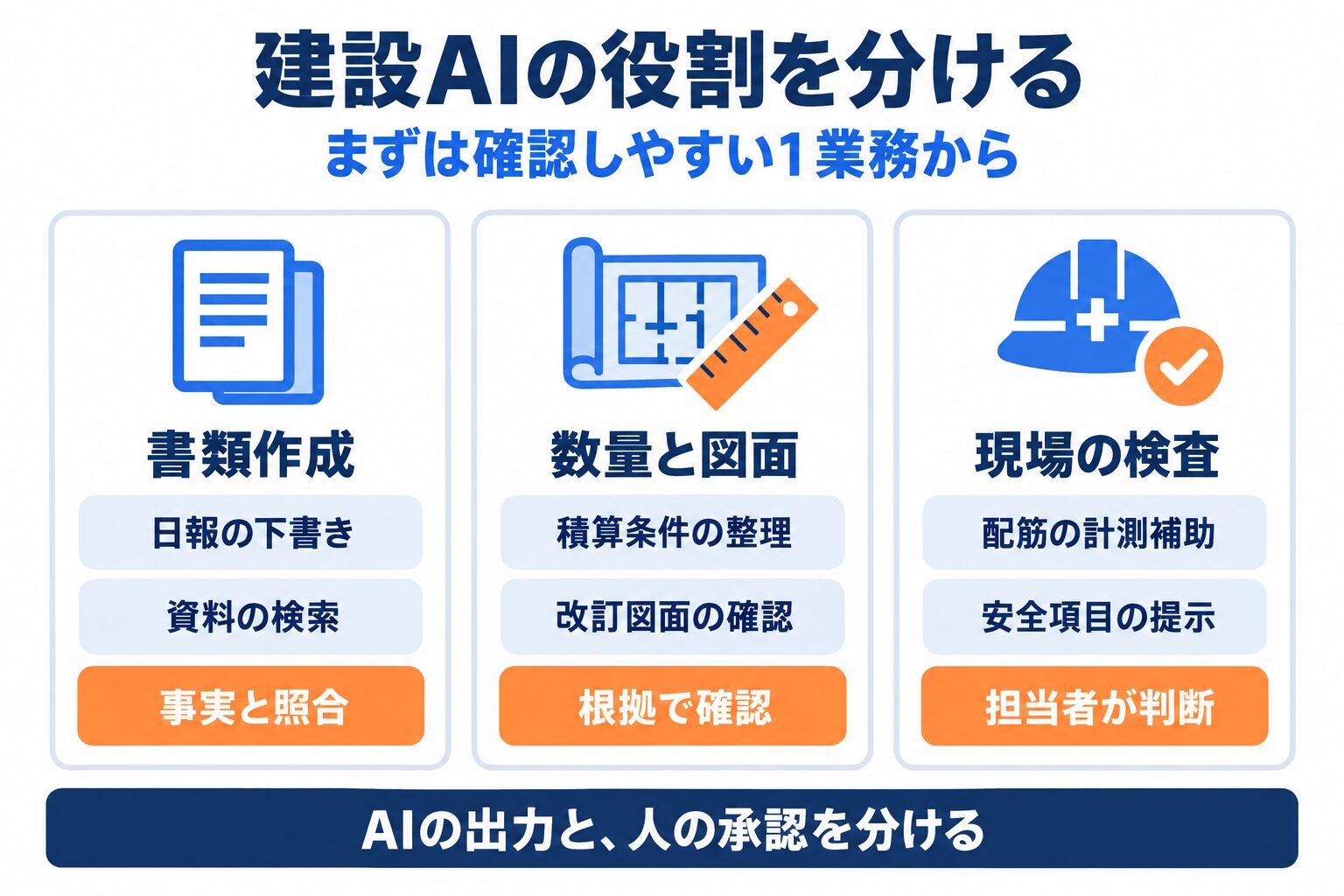

建設業のAI導入は、書類作成、数量や図面の確認、現場の検査支援の3領域に分け、人が結果を確認できる1業務から試す方法が適しています。
- 着手する業務:日報の下書きや資料検索など、元の情報と照合しやすい作業を選びます。
- 責任の分担:積算金額、設計条件、検査の合否、安全対策は担当者が根拠を確認します。
- 導入の評価:生成の速さだけでなく、修正と承認を含む時間、誤り、総費用を比較します。
対象読者:中小建設会社の経営者、施工管理者、DX推進担当者
今日やること:時間がかかる帳票を1つ選び、確認する担当者を決める
建設業のAI導入は、日報や資料検索から始め、効果を確認して対象を広げる進め方が現実的です。大規模な自動施工を最初から目指す必要はありません。一方、図面の読み違いや数量の誤りが工事費や品質に影響するため、「文章ができた」と「業務で使える」は分けて判断します。
この記事では、施工管理、積算、図面、安全管理の活用範囲を整理します。公開された公式事例と、編集部が提案する導入手順を区別し、自社で試す業務の選び方を示します。
建設業のAI導入は何から始めるべきか
最初は、元の記録と答えを照合できる反復業務を選びます。日報の下書きや既存資料の検索が候補です。
判断軸は「毎週発生するか」「入力がそろっているか」「担当者が誤りを見抜けるか」の3つです。たとえば工事日報なら、作業実績を担当者が入力し、AIが文章と項目を整える範囲に限定できます。工事内容をAIに推測させる必要はありません。
反対に、根拠資料のない工法選定や、現場を見ずに安全性を判定する仕事は最初の対象に向きません。誤りを確認する仕組みがないまま利用範囲を広げると、作成時間が短くなっても、確認負担が増えます。
候補業務を書き出したら、現状の所要時間と差し戻し理由を記録してください。ツール名を選ぶ前に、改善したい作業の範囲を確定します。
生成AIと画像認識AIは何が違うか
文章を作る生成AIと、画像から対象を見つけるAIでは役割が異なります。導入時の試験方法も分けます。
生成AIは、指示や資料を基に文章などを作る技術です。議事録の要約や説明文の下書きに使えますが、与えていない情報まで補ってしまう場合があります。自然な日本語でも、工事の事実とは限りません。
画像認識AIは、写真や映像に写る対象を検出、分類する技術です。鉄筋の認識や写真の分類などで使われます。暗さ、遮蔽物、撮影角度が変われば、結果も変わり得ます。
数量に単価を掛ける計算や、承認済み数値の集計は、既存の積算ソフトや表計算で処理できます。すべてを生成AIに置き換えるのではなく、文章整理、画像認識、確定値の計算を組み合わせます。

i-Construction 2.0とAI導入の関係
i-Construction 2.0は建設現場の省人化を目指す政策です。AI単体の導入効果を保証するものではありません。
国土交通省の2024年4月の発表では、2040年度までに建設現場の省人化を少なくとも3割、生産性を1.5倍にする目標が示されています。柱は施工、データ連携、施工管理のオートメーション化です。
この目標を「AIを入れれば自社の人員が3割減る」と読み替えることはできません。データの受け渡しや現場の作業方法まで含む政策だからです。自社では、写真台帳の転記や検査前の準備など、どの工程を改善するかに置き換えて考えます。
AI導入に関するお困りごとは、株式会社NexaのAI顧問がサポートします。「何から始めればいいか分からない」という段階からご相談いただけます。
建設業でAIを使える6つの業務
活用候補は、書類、写真、積算、図面、安全管理、検査です。入力資料と人の確認内容をセットで決めます。
次の表は製品の機能保証ではなく、導入を検討する際の業務分担例です。実際に対応できる範囲は、契約する製品と自社データで確認してください。
| 業務 | 主な入力 | AIに任せる候補 | 人が確認する内容 |
|---|---|---|---|
| 日報や議事録 | 実績メモ、会議記録 | 下書き、項目の整理 | 作業実績、決定事項、担当者 |
| 工事写真整理 | 原本写真、撮影情報 | 分類候補、説明文案 | 工種、場所、撮影日時 |
| 積算補助 | 仕様書、見積条件 | 条件の抽出、項目の照合 | 数量、単価、対象範囲 |
| 図面確認 | 改訂図面、関連仕様 | 変更点や確認項目の抽出 | 版、寸法、単位、整合性 |
| 安全管理 | 作業計画、災害事例 | 確認項目やリスク候補 | 現場の状態、対策の実施 |
| 配筋などの検査 | 画像、設計情報 | 計測、照合の補助 | 測定結果、合否、記録 |
同じ「施工管理AI」でも、文書検索と画像計測では必要な機材が違います。まず表の1行を対象にし、成果物を既存の帳票へ戻せるかを確認します。
日報と議事録をAIで作るときの注意
AIには記録済みの内容だけを整理させます。未記載の天候、人数、数量、合意事項を補完させない運用にします。
工事日報なら、作業日、場所、工種、担当、実績、未完了事項を入力項目にします。音声を文字にする場合は、専門用語や数字の聞き違いも確認対象です。録音する会議では、社内ルールや関係者との取り決めも先に確認します。
指示文は、たとえば「入力にない情報は『要確認』とし、事実と予定を分けてください」とします。これは一般的な指示例であり、誤出力を防ぐ保証ではありません。元のメモ、AIの下書き、確認済み版を対応づけて残します。
議事録では「検討する」と「決定した」を取り違えないことが肝心です。議題ごとに、決定事項、保留事項、担当者、期限を分けて確認すると、読みやすさと業務上の正確さを別々に点検できます。
工事写真の整理で原本を守る方法
写真の分類を効率化しても、証拠となる原本は別に保存します。AIによる画像の加工と整理は区別が必要です。
写真整理では、工種や撮影場所の分類候補を作り、担当者が採用する使い方から試せます。似た外観の部材や隣接した施工場所では誤分類が起こり得るため、撮影時の情報と照合します。黒板の文字を読み取る場合も、桁や符号を確認します。
一方、生成AIで欠けた部材や背景を描き足した画像を施工記録として扱うと、実際の状態との対応が失われます。原本を上書きせず、分類結果やコメントを別データとして管理してください。
発注者へ提出する写真は、契約図書や適用される電子納品要領などの条件を優先します。製品が画像を出力できることと、その形式で納品できることは別の確認事項です。
積算と見積もりでAIに任せる範囲
積算では条件抽出や項目照合をAIの候補業務にします。数量、単価、計算結果の確定は根拠を追える仕組みで行います。
積算は、工事に必要な材料や作業の数量を算出し、費用を組み立てる業務です。AIが文章を読めても、すべての図面から正確に数量を拾えるとは限りません。図面認識機能がある製品でも、対象図面や対応工種を確認します。
| 分ける項目 | 確認する根拠 | 見落としの例 |
|---|---|---|
| 数量 | 図面、数量表、拾い出し条件 | 開口部の控除、重複計上 |
| 単価 | 適用時点の単価表、取引条件 | 古い単価、地域差 |
| 範囲 | 仕様書、見積依頼書、除外条件 | 運搬、撤去、仮設の抜け |
| 計算 | 計算式、丸め方、税の扱い | 単位換算、端数処理 |
試行では、確定済みの過去案件を使い、どの行が一致しなかったかを比較します。総額だけを比べると、過大計上と過小計上が相殺されるためです。金額の理由を説明できる状態を採用条件にします。
図面とBIMを扱う際の確認点
図面をAIに渡す前に、版、単位、対象範囲を確定します。古い図面を正確に読んでも、現在の工事には使えません。
BIMは、建物の3次元モデルに部材や仕様などの情報を持たせる仕組みです。単なる立体画像ではなく、設計情報を検査や数量確認などへ利用する基盤にもなります。ただし、モデルに入っていない条件を自動で補えるわけではありません。
PDF図面なら、文字を選択できるデータか、画像として保存されたスキャンかを区別します。スキャンを文字に変換するOCRでは、寸法、記号、注記が欠ける場合があります。読み取れなかった範囲を示す機能も選定時に確認します。
図面変更の確認では、比較元と比較先の改訂番号を記録し、変更箇所を原図へ戻って確認します。仕様書との食い違いを見つけた場合は、AIの回答だけで採用条件を決めず、所定の照会や承認へ回します。
安全管理でAIの提案をどう扱うか
AIの安全提案は、点検項目を増やす補助として扱います。現場確認や必要な安全措置の代わりにはしません。
大林組とMetaMoJiによる2022年の開発発表では、安全衛生日報や作業計画書に、状況と関連度の高い安全管理情報を抽出する仕組みが紹介されています。蓄積されたデータを、当日の確認に使う取り組みです。
自社で試すなら、作業計画に対する確認項目を提示させ、現場の担当者が不足や不適合を記録します。過去の災害事例と似ていても、重機の動線、足場、天候、周辺作業が違えば対策は変わります。
検出件数が多いほど優れているとも限りません。不要な警告ばかりなら確認が形骸化します。見逃しと誤警告を分けて記録し、利用を止める条件も決めておきます。上記は開発当時の事例で、現在の販売条件を示すものではありません。
配筋検査の公式事例から何が分かるか
配筋検査では、AIの計測と人の合否判断を分けた事例があります。公表精度を、そのまま別現場へ当てはめないことが前提です。
配筋検査は、鉄筋の配置が設計に合っているかを確認する検査です。大林組の2024年5月の発表では、ステレオカメラの画像と点群データから鉄筋径などを計測し、BIMの設計情報と照合するシステムが紹介されています。
ステレオカメラは、2つのカメラで奥行きも捉える機材です。点群データは、物体の形状を多数の点の位置で表した3次元データを指します。
同発表の実証では、鉄筋径推定の全体正答率は94.0%でした。最終的な配筋の合否は施工管理者が判定する構成です。推定確度も可視化し、再確認の指標にしています。
この事例から採用できるのは、「AIが不確かな箇所を人へ戻す」という設計です。一般のスマートフォン写真をAIに送れば同じ精度が出る、という意味ではありません。機材、対象部材、撮影条件、検査の運用まで含めて比較します。
法令調査の公式事例は再現できるか
法令調査の効率化は、根拠資料を参照できる仕組みと確認工程があって成立します。他社の短縮率は自社で再検証します。
大林組の2026年8月の発表では、設計初期の法令調査や要件整理に生成AIを補助的に活用しています。法令データや蓄積した知見を利用し、論点と根拠資料を参照する仕組みです。
同社の実務者を対象とした検証では、対象業務の時間が平均4.3時間から1.4時間へ減り、約67%短縮されたと報告されています。単位は週当たり、1人当たりです。設計業務全体の短縮率でも、すべての建設会社で期待できる値でもありません。
中小建設会社で参考にするなら、まず自社の検索対象を限定します。回答と一緒に条文、文書名、改訂日を提示させ、担当者が原文を確認します。法令適合性の最終判断や、必要な関係部門への確認は省略しません。

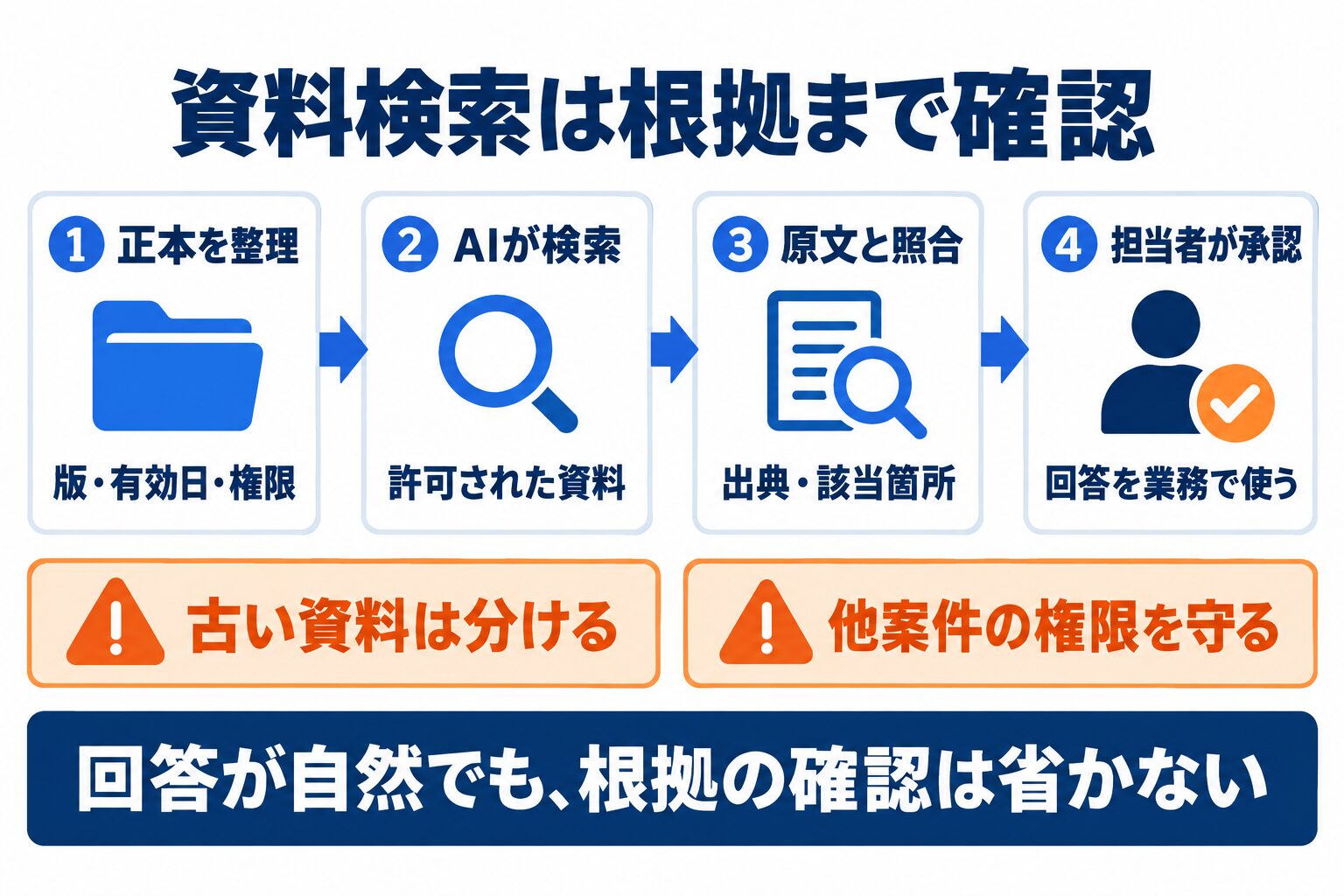

社内資料検索に必要なデータ整備
社内検索の回答品質は、資料の版と閲覧権限に左右されます。大量のファイルを入れる前に、正本を決めます。
日立ソリューションズの建設業向けAIエージェント活用ソリューションでは、技術資料や通達などを利用した自社専用のAI環境が紹介されています。これは提供機能の説明であり、自社での工数削減を保証するものではありません。
資料を検索し、見つかった内容を基にAIが回答を作る方式は、RAG(検索拡張生成)と呼ばれます。AIの一般知識だけで答えるより根拠を確認しやすくできますが、検索対象が古ければ回答も古くなります。
準備する項目は、工事番号、文書種別、改訂番号、有効日、管理者、閲覧可能な部署です。失効した手順書は現行資料と区別します。回答には出典のファイルと該当箇所を添え、権限のない他案件の資料が見えないかも試験します。

汎用AIと建設特化サービスの選び方
選定は同じ入力資料と採点表で比較します。機能一覧より、自社の帳票や図面で何ができたかを基準にします。
汎用の生成AIは、文章整理や要約を広く試す候補です。建設特化サービスは、専門資料の検索や既存の帳票に合わせた機能を持つ場合があります。どちらも「建設業に対応」という名称だけで、積算や検査の適合性を判断できません。
比較時には、読み取れるファイル形式、出典表示、既存システムへの出力、権限管理を確認します。現場の通信が不安定でも使えるか、端末を共有するときに他案件の資料が見えないかも、利用場面に即した確認点です。
デモ用のきれいな資料だけでなく、許可を得た自社資料を使います。かすれたスキャン、改訂前後の図面、表記が異なる同一部材など、実務で困る入力を試験に含めてください。
AI導入費用は何で決まるか
導入費用は利用料だけでは決まりません。データ整備、機材、連携、確認作業を含めて見積もります。
| 費目 | 建設業で確認する内容 |
|---|---|
| 初期設定 | 工事別の権限、帳票設定、認証設定 |
| データ整備 | 紙資料の電子化、改訂版の整理、分類 |
| 利用料 | 利用者数、処理量、保存容量、契約期間 |
| 現場機材 | カメラ、タブレット、通信環境 |
| 連携と運用 | 積算ソフトへの出力、保守、問い合わせ対応 |
| 社内工数 | 教育、結果確認、誤りの修正、資料更新 |
文書の下書きと、専用機材を使う配筋検査を同じ費用相場で比較することはできません。見積依頼には、対象業務、利用人数、月間の処理量、入力形式を添えます。試行終了時にデータを取り出せるか、解約時の扱いも確認してください。
あわせて読みたい
- AI導入費用の内訳と予算モデル:初期費用と継続費用を分けて予算化するための補足です。
- 生成AIのROI計算と効果測定:削減時間だけでなく、投資に見合う効果を測る考え方を整理しています。
発注者と協力会社の情報をどう守るか
入力の可否は、自社ルールだけでなく契約条件も確認します。学習利用の有無だけで安全性を判断しない運用が必要です。
設計図、工事費、入札関連資料、作業員名簿には、外部サービスへ渡す条件の確認が必要な情報が含まれます。元請や発注者との契約、秘密保持の取り決め、個人情報の扱いを確認し、利用できるサービスとデータ範囲を明文化します。
確認項目は、入力データの学習利用、保存期間、削除方法、再委託先、保存場所、管理者の閲覧範囲、操作記録です。学習されない契約でも、保存や共有の設定ミスを防ぐ作業は残ります。
経済産業省のAI事業者ガイドライン公開ページには、第1.2版の本編、チェックリスト、ワークシートが掲載されています。自社の運用を点検する参照資料として使えます。具体的な規程づくりは、生成AIガイドラインの作り方でも解説しています。
建設業でAIを導入する手順

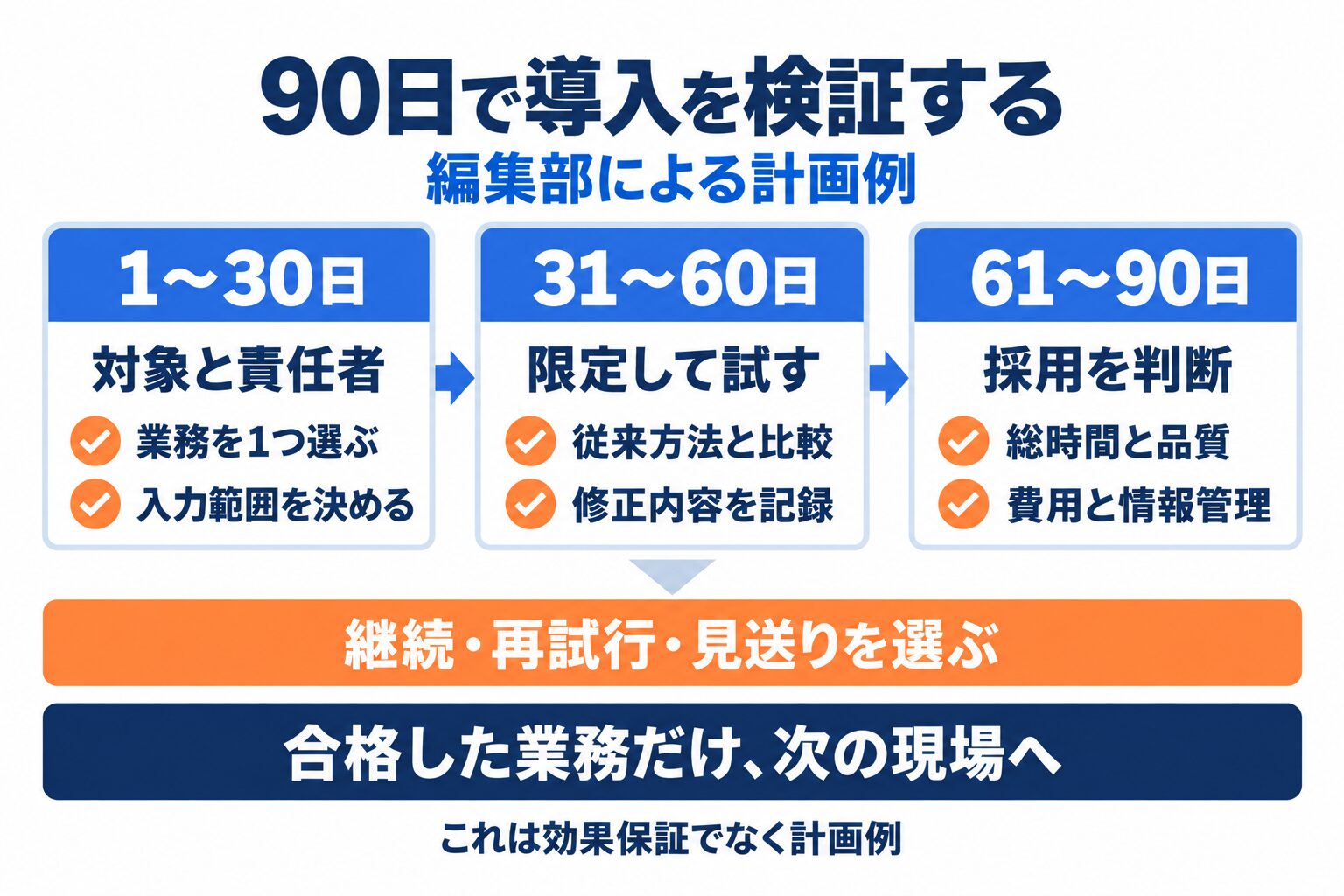

導入は業務選定、限定試行、効果測定、横展開の順で進めます。以下の90日案は、編集部による計画例です。
1. 最初の30日で対象業務と承認者を決める
対象は日報など1つに絞り、入力資料、作成者、確認者、提出先を決めます。現行の作業時間と差し戻し件数を記録し、AIへ入力してよいデータを整理します。
成果物は「対象業務の流れ」「利用できる情報の一覧」「合否の採点表」です。安全や契約上の懸念が解消していなければ、実データでの試行には進みません。
2. 31〜60日目に限定した範囲で並行試行する
AIを使う方法と従来の方法を比較できる形で試します。最初から正式な納品工程を置き換えず、確認済みの帳票や許可済みの過去案件で差分を調べます。
担当者が直した箇所を「事実の誤り」「読み取り漏れ」「体裁の修正」に分類します。書類がきれいに整うだけで、確認時間が増えるなら、その原因を先に直します。
3. 61〜90日目に採用と見送りを判定する
事前に決めた条件で、継続、改善後の再試行、見送りを選びます。期間が来たことだけを理由に本格導入へ進めません。
| 判定項目 | 採用前に確認すること |
|---|---|
| 時間 | 入力、出力、修正、承認の合計が改善したか |
| 品質 | 数量や決定事項など重大な誤りを検出できたか |
| 情報管理 | 権限外の閲覧や無許可の入力がないか |
| 運用 | 担当者不在や障害時に従来手順へ戻せるか |
| 費用 | 継続費用と社内工数を負担できるか |
4. 合格した業務だけを次の現場へ広げる
横展開では、元の現場で合格した条件を記録し、新しい現場との差を確認します。帳票が同じでも、発注者の条件や工種が変われば再試験が必要です。
操作手順と確認観点を一緒に渡し、問い合わせを受ける責任者を置きます。従来の方法へ戻せる状態を保つことで、不具合を見つけた際にも工事業務を止めずに対応しやすくなります。

導入効果をどう測ればよいか
効果は作成から承認までの合計時間で測ります。品質や安全に関する基準を満たすことが、時間短縮より先です。
日報なら、1件当たりの作成時間、修正時間、承認時間、差し戻し件数を同じ条件で記録します。AI側だけ短い文章を対象にすると、公平な比較になりません。工種や帳票の複雑さが近いものを比べます。
また、削減時間がそのまま現金の節約になるとは限りません。空いた時間を現場確認へ振り向けた場合は、時間の再配分として記録します。残業代や外注費が実際に減った場合は、その支出の変化を別に計上してください。
安全管理では、短期間に事故が起きなかったことだけでAIの効果を証明できません。見逃し、誤警告、指摘後の対応状況を検証します。品質面の問題を残したまま、時間だけで本格導入を判断しないことが必要です。
建設業AI導入のよくある質問
費用や必要データは対象業務で変わります。書類支援と、数量や安全に関わる判断を分けて検討してください。
Q. 中小建設会社でもAIを導入できますか?
日報の下書きや資料検索など、限定した業務から検討できます。最初から専用システムを開発する必要はありません。入力してよい情報と、結果を確認する担当者を先に決めます。
Q. BIMデータがなくても始められますか?
文章の整理や既存PDFの検索であれば、BIMを前提としないサービスも候補になります。一方、BIMとの照合を前提とする検査システムでは、必要なモデルと属性情報を用意する必要があります。
Q. AIだけで積算金額を確定してもよいですか?
AIの回答だけを確定値にせず、数量、単価、対象範囲、計算を根拠資料で確認します。正式な見積もりとして使う前に、自社の承認手順を通します。自動計算と生成AIによる推測も区別してください。
Q. AIを入れれば安全巡視や法令確認を減らせますか?
導入したことだけを理由に必要な確認を省略するべきではありません。AIは点検項目や根拠資料の整理を補助できますが、現場条件の把握や所定の確認を代替できるかは別問題です。法令、契約、社内規程に従って判断します。
まとめ:帳票1つと確認者1人から始める
建設業のAI導入は、業務の一部を切り出すと検証しやすくなります。結果を承認する担当者まで決めてから試します。
文章の下書き、積算条件の整理、図面確認、現場検査では、必要なデータと誤りの影響が異なります。公式事例の成果数値は参考になりますが、自社の現場で同じ結果になるとは限りません。
まず時間がかかる帳票を1つ選び、入力できる資料、確認者、採用条件を1枚にまとめてください。修正を含む総時間と品質を比較し、合格した範囲だけを次の業務へ広げます。
AI導入に関するお困りごとをサポートします
株式会社NexaのAI顧問は、ツール選定から業務への適用、社内定着までを月額制でサポートします。特定のツールに限らず、「AIをどう使えばいいか分からない」という段階からご相談いただけます。
この記事で参照した外部情報
- 国土交通省の2024年4月の発表mlit.go.jp
- 大林組とMetaMoJiによる2022年の開発発表obayashi.co.jp
- 大林組の2024年5月の発表obayashi.co.jp
- 大林組の2026年8月の発表obayashi.co.jp
- 日立ソリューションズの建設業向けAIエージェント活用ソリューションhitachi-solutions.co.jp
- 経済産業省のAI事業者ガイドライン公開ページmeti.go.jp
本文中でリンクしている外部ページの一覧です(自動生成)。最終確認日は本記事の最終更新日 2026-09-16 で、リンク先の内容はその後変わることがあります。
